工事進捗状況(令和4年9月時点)

令和4年9月時点の工事進捗状況をお知らせします。

建物外壁の工事が本格化し、外壁材の取り付け工事が始まりました。建物内部では内装工事に向けて内部足場の組み立てが進み、屋外では駐車場や建物まわりの排水設備の工事が進んでいます。

工事については一部でわずかな遅れはありますが、全体の工期に影響は無く、順調に進んでいます。

10月は引き続き、外壁工事や内装工事などを予定しています。

※工事の様子は長井市役所3階廊下の南端の窓や、屋上からご覧いただくことができます。

屋上からの見学をご希望の場合は、必ず建設課に一言お声がけください。

俯瞰写真

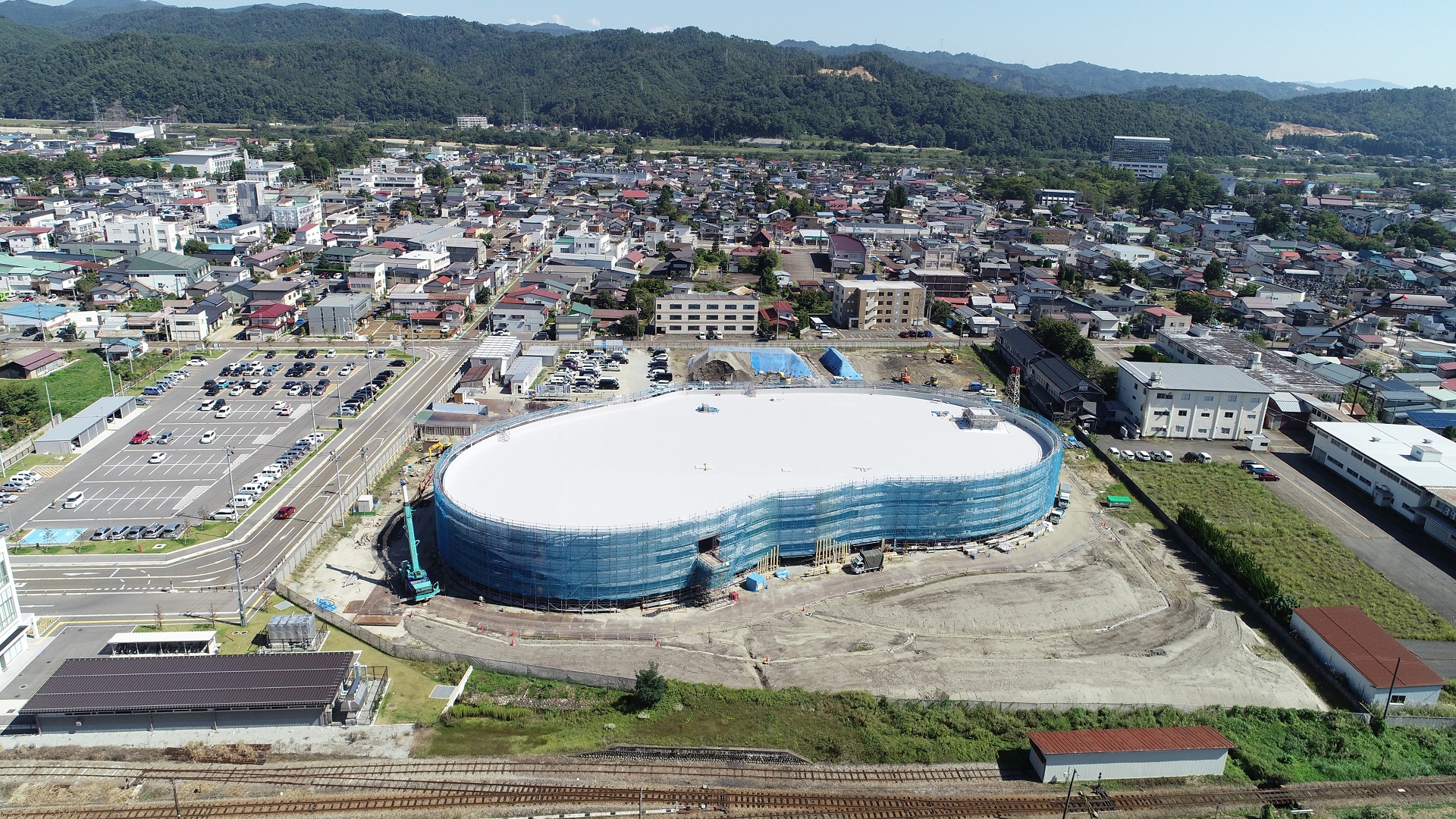

↑(1)工事現場全景(市役所屋上から撮影)

【9月30日に撮影した工事現場の全景です。建物外壁には断熱材が取り付けられ、屋外では雨水排水管の設置工事が進められています。】

市議会議員刺殺の様子

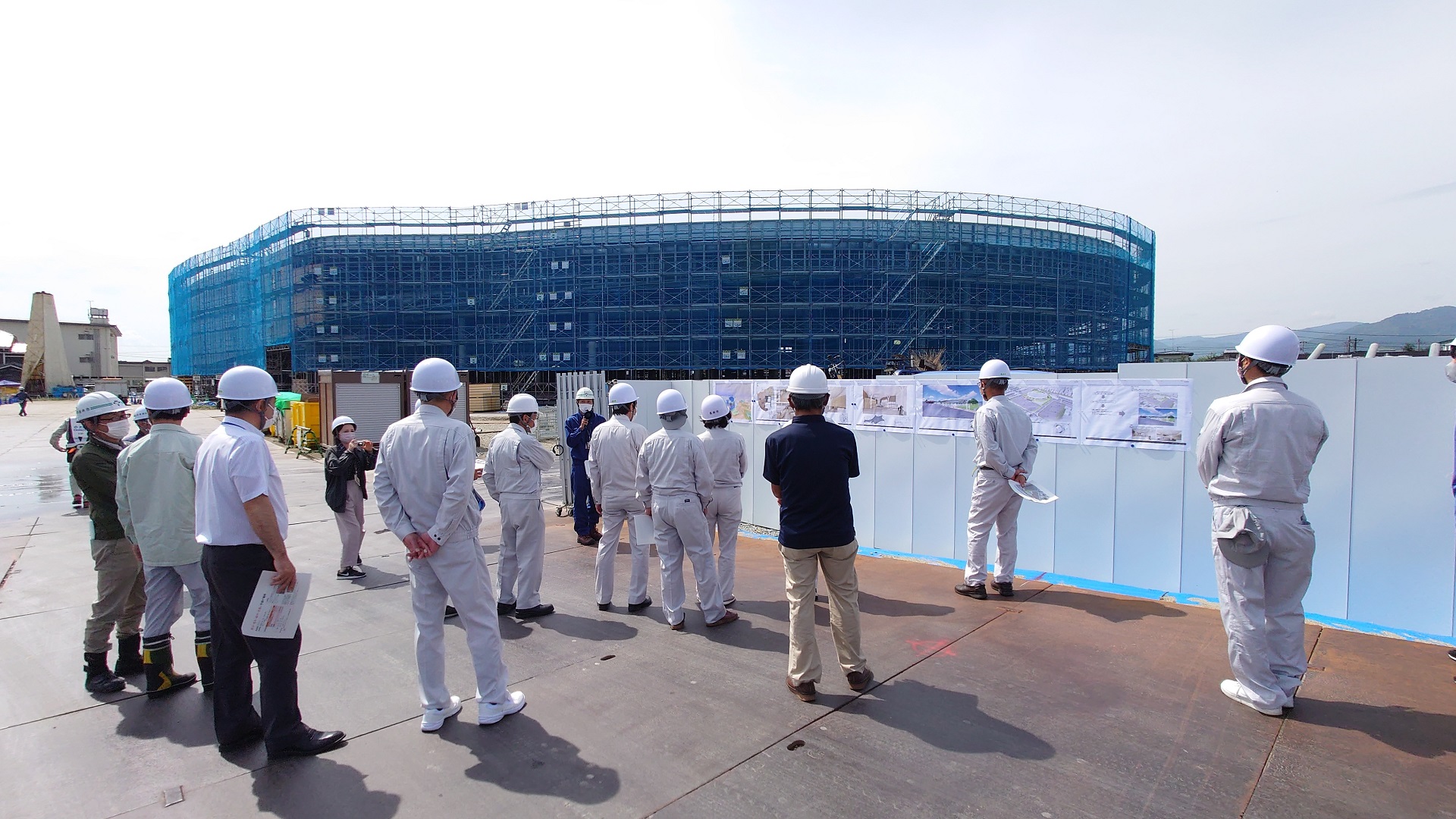

↑(2)市議会議員現場視察の様子

【9月13日、長井市議会議員の皆様による現場視察を行いました。建物内部及び外構工事の様子をご覧いただき、進捗状況をご確認いただきました。】

屋内遊戯場の様子

↑ (3)屋内遊戯場の様子

【屋内遊戯場入口部分の様子です。遊戯場内では、天井が高いエリアの内装工事を行うための内部足場が組み立てられています。】

図書館内部の様子

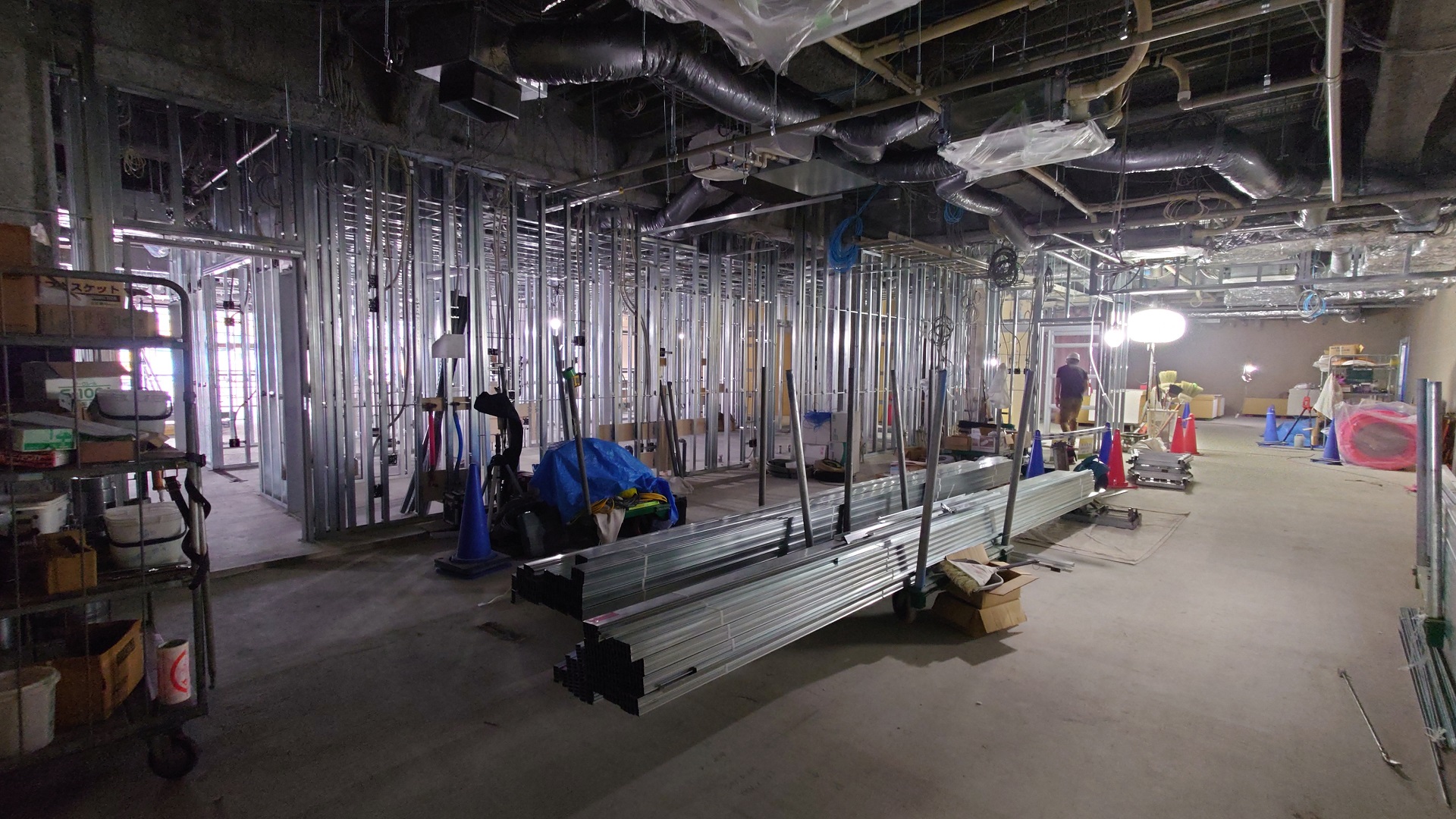

↑ (4)図書館の様子

【図書館内部の様子です。事務室や書庫の部分には壁の下地が設置され、部屋の区画がわかるようになってきました。天井が高い開架部分は、先月から引き続き内部足場がぎっしりと組み立てられ、天井の工事等が進められています。】

外壁の様子

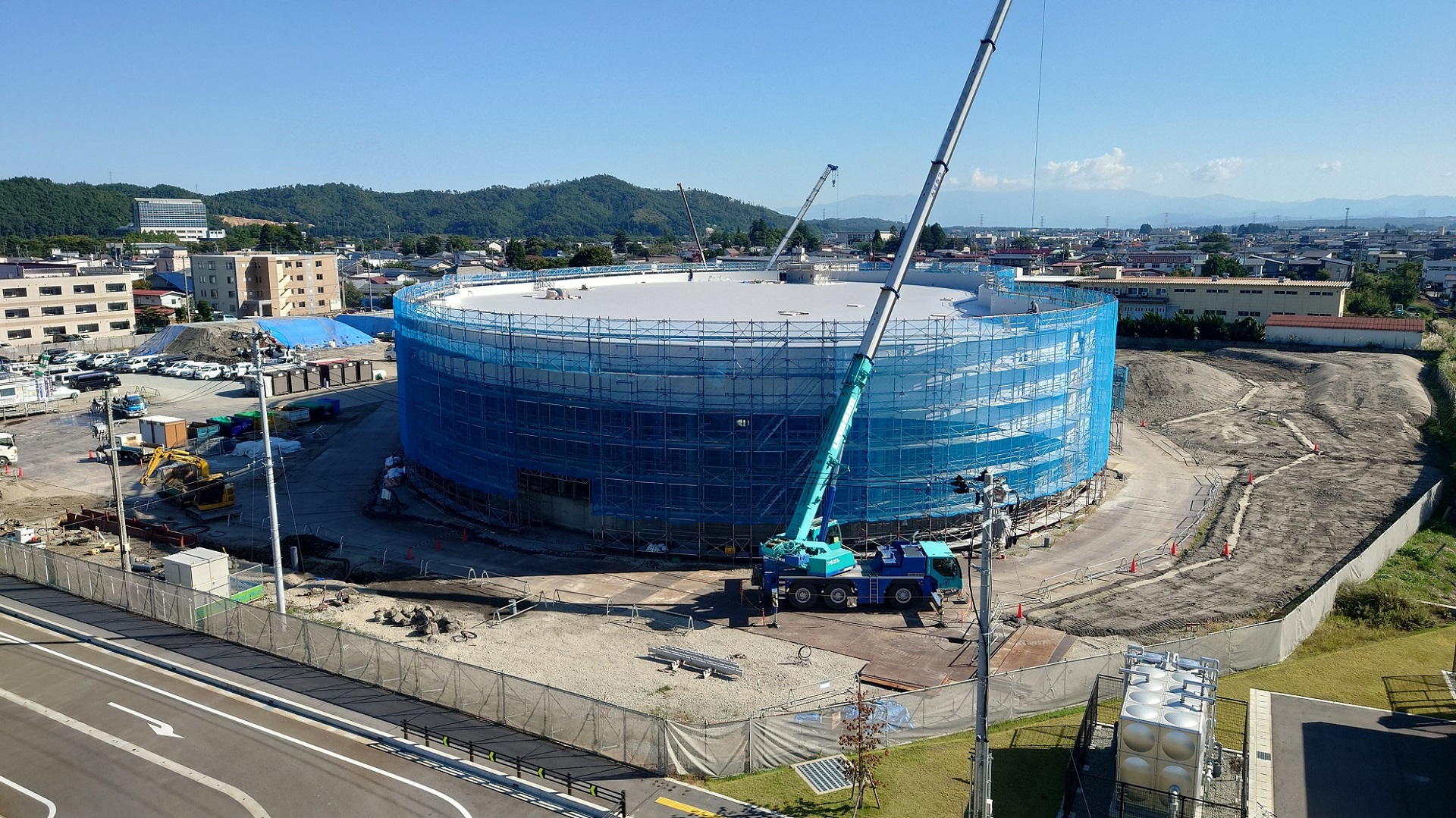

↑(5)外壁工事の様子(建物南東側)

【断熱材等が設置され、建物の西側から順番に、表面の外壁材の設置が進められています。】

駐車場工事の様子

↑(6)駐車場部分の工事の様子

【建物東側の来館者用駐車場の工事が始まりました。現在は、雨水を排水する側溝の基礎工事が進められています。また、地下には、大雨が降った際に一時的に雨水を貯める貯留槽が既に埋設されています。】

削井工の様子

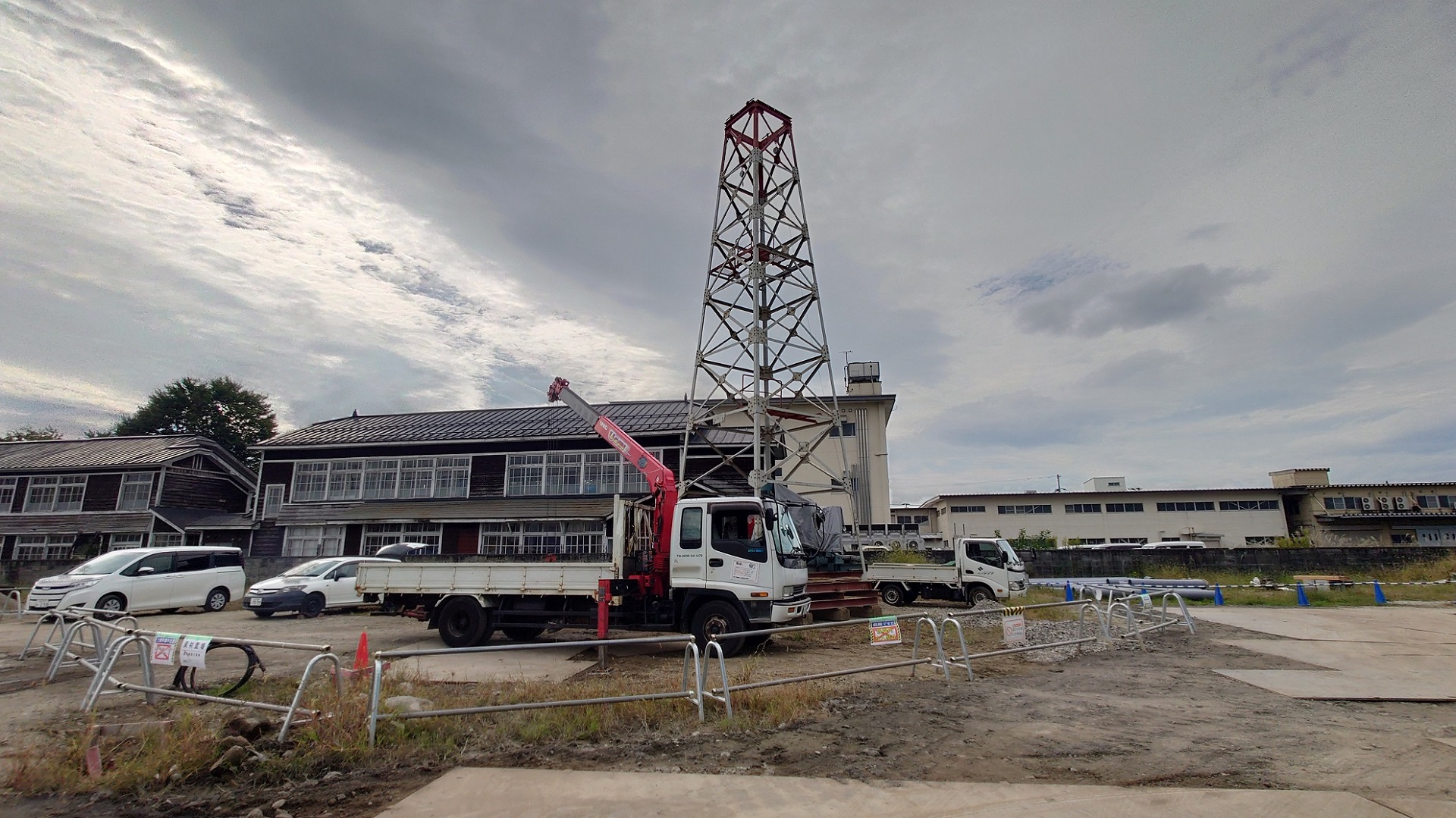

↑(7)地下水井戸掘削工事の様子

【敷地南側では、地下水を利用するための井戸を掘削する工事が進められています。交流施設では、正面入り口前等に地下水を利用した無散水消雪設備を導入し、降雪時でも雪が融けた通路を安全に歩行していただけるよう、整備を進めています。】

ドローン空撮(東側上空から撮影)
ドローン空撮(西側上空より撮影)

↑ (8)工事現場全景

【8月30日の様子です。1枚目が東側上空から、2枚目が西側上空から撮影したものです。8月時点と比べると、屋上の防水工事の仕上げが進んだほか、屋外の駐車場や広場部分の工事が進んでいます。】
